Strategiczne Inwestycje Spółki zrealizowane w 2021 i w I półroczu 2022 r. oraz plany na 2023 rok

Inwestycje realizowane przez Przedsiębiorstwo Energetyki Cieplnej w Ciechanowie Sp. z o.o. w latach 2021 – 2023 mają na celu zapewnienie bezpieczeństwa dostaw ciepła do mieszkańców miasta Ciechanowa przyłączonych do sieci ciepłowniczej poprzez dostosowanie systemu ciepłowniczego do obowiązującego prawa w zakresie standardów emisyjnych oraz ograniczenie rosnących obciążeń parapodatkowych nakładanych na instalacje spalające paliwa kopalne. Spółka pozyskuje samodzielnie poprzez aktywne składanie wniosków o dofinansowanie w ogłaszanych przez NFOŚiGW konkursach. Inwestycje w moce ciepłownicze mają charakter odtworzeniowy                      i modernizacyjny. Natomiast charakter rozwojowy mają źródła energii elektrycznej, kogeneracyjne, ponieważ pozwalają na rozszerzenie działalności o nowe źródło przychodów dla Spółki  lub przynoszą ograniczenie kosztów poprzez tzw. koszt unikniony zakupu energii elektrycznej na potrzeby własne.

I.Realizacja projektu pn. Modernizacja systemu ciepłowniczego PEC w Ciechanowie Sp. z o.o. poprzez budowę instalacji wytwarzania energii elektrycznej i cieplnej w wysokosprawnej kogeneracji w ramach Działania 1.6 Promowanie wykorzystywania wysokosprawnej kogeneracji ciepła i energii elektrycznej w oparciu o zapotrzebowanie na ciepło użytkowe, Poddziałanie 1.6.1. Źródła wysokosprawnej kogeneracji, oś priorytetowa I Zmniejszenie emisyjności gospodarki.

Kocioł biomasowy z turbiną parową

W trakcie realizacji jest  budowa kotła wysokoparametrowego parowego na biomasę o mocy
11,1 MWt z turbiną parową o mocy 1,1 MWe jako układ kogeneracyjny OZE. Zadanie to realizowane jest z finansowania z NFOŚiGW w ramach  środków Funduszu Spójności Programu Operacyjnego Infrastruktura i Środowisko na lata 2014-2020, Osi priorytetowej I Zmniejszenie emisyjności gospodarki, Działania 1.6 Promowanie wykorzystywania wysokosprawnej kogeneracji ciepła i energii elektrycznej w oparciu  o ciepło użytkowe Poddziałanie 1.6.1 Źródła wysokosprawnej kogeneracji – w ramach konkursu nr POIS.01.06.01-IW.03-00-004/18.

Do chwili obecnej zrealizowano dostawy i montaż urządzeń technologicznych, tj. ruchomej podłogi, paleniska z osprzętem, komina o wysokości 30m, elektrofiltra i ekonomizera kondensacyjnego, instalacji i urządzeń towarzyszących oraz zakończono montaż konstrukcji stalowej budynku. W chwili obecnej trwają prace budowlane wykończeniowe hali bloku na biomasę tj: montaż elewacji i dachu ,  oraz rozpoczęto prace instalacyjne na obiekcie. Wykonano również dostawy i instalację wszystkich urządzeń technologicznych o dużych gabarytach tj.: palenisko z osprzętem, ruchoma podłoga, komin 30mb , elektrofiltr oraz kocioł odzysknicowy o masie około 70 ton , ekonomizer suchy i kondensacyjny oraz zbiorniki wody uzdatnionej. Ponadto trwają prace związane z połączeniem technologicznym układu pompowego istniejącej ciepłowni z technologią cieplno – hydrauliczną bloku biomasowego.

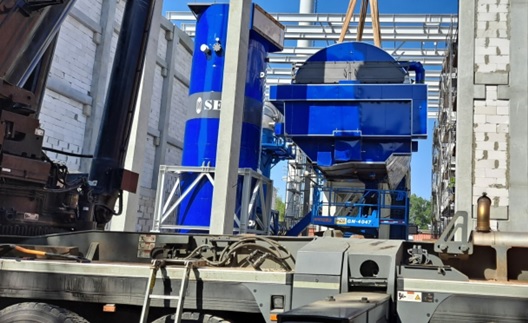

Rysunek  1 Posadowienie kotła odzysknicowego o masie 70 ton, po lewej ekonomizer o masie 40 ton.bio2.jpg20221027_125307.jpg

Rysunek  2  Montaż płyt warstwowych, stanowiących obudowę bloku na biomasę

Rysunek  3  Elektrofiltr do usuwania pyłów ze spalin

Rysunek  4 Ruchoma podłoga do podawania paliwa - zrębki

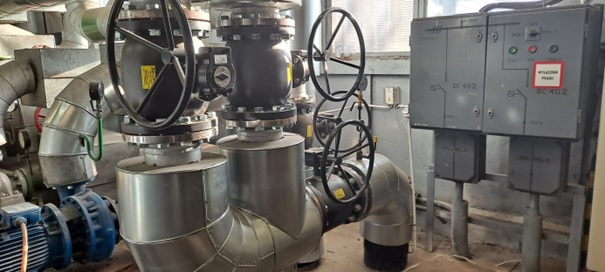

Rysunek  5 Modernizacja pompowni

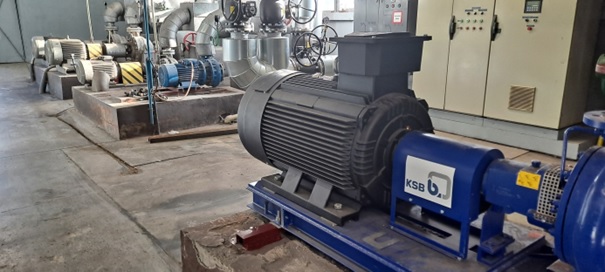

  1. Widok nowej pompy PO nr3

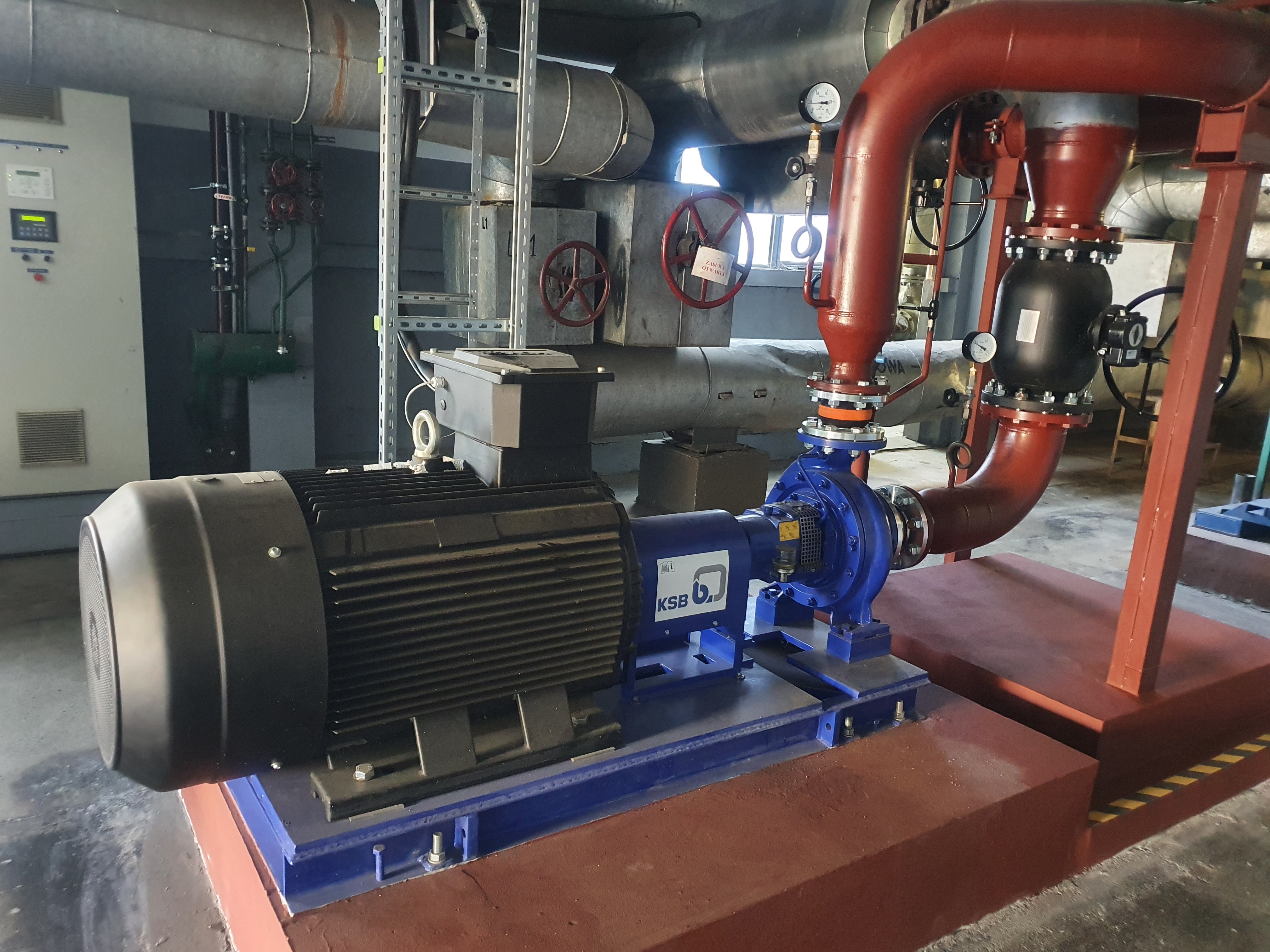

  1. Widok włączenia do technologii
Kogeneracja gazowa 0,999MW lokalizacja ul. Kraszewskiego

Instalacja przygotowana do ruchu próbnego i sprawdzenia parametrów gwarantowanych. W chwili obecnej trwają przygotowania formalno-prawne do rozruchu technologicznego, w tym podpisanie umowy dystrybucyjnej z ENERGA-Operator. Zakończenie zadania do dnia 31.12.2022 r.

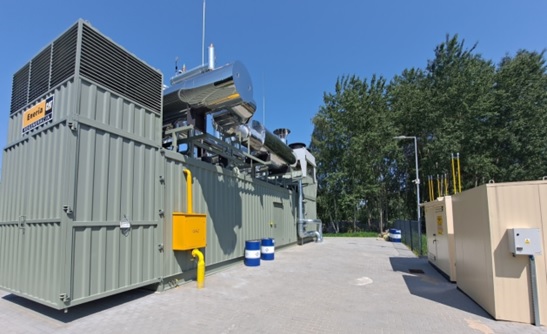

Rysunek  6 Instalacja kogeneracji gazowej 0,999 MWe gotowa do ruchu próbnego

Kogeneracja gazowa 1,998MW ul. Tysiąclecia

Wykonano prace związane z przyłączeniem instalacji do sieci elektroenergetycznej, ciepłowniczej, gazowej i sanitarnej. Ponadto zrealizowano dostawę i montaż urządzeń technologicznych, tj. kontenera wraz z silnikiem i generatorem synchronicznym, prefabrykowanego budynku stacji TRAFO wraz z transformatorem oraz urządzeń i instalacji towarzyszących.

W chwili obecnej trwają prace związane z rozruchem poszczególnych urządzeń „na zimno” oraz prace związane ze sterowaniem i przeniesieniem wizualizacji do systemu nadrzędnego SCADA PRO 2000. Zakończenie zadania do dnia 31.12.2022 r.

Rysunek  7 Instalacja kogeneracji gazowej 1,998 MWe

  Inwestycje w sieć ciepłowniczą

Realizacja projektu pn. Modernizacja systemu ciepłowniczego Przedsiębiorstwa Energetyki Cieplnej w Ciechanowie Sp.  z o.o. w celu ograniczenia strat przesyłu i dystrybucji ciepła  w ramach działania 1.5. Efektywna dystrybucja ciepła i chłodu oś priorytetowa I, Zmniejszenie emisyjności gospodarki.

W 2021 roku w ramach działania 1.5  zostały zrealizowane zadania związane z:

  1. Likwidacją trzech węzłów grupowych wraz z przebudową istniejących przyłączy do budynków wykonanych w technologii kanałowej na przyłącza preizolowane

  • Dezagregacja grupowego węzła cieplnego w budynku przy ul. Batalionów Chłopskich 5
  • Dezagregacja grupowego węzła cieplnego w budynku przy ul. Batalionów Chłopskich 17
  • Dezagregacja grupowego węzła cieplnego w budynku przy ul. Armii Krajowej 20

Rysunek  8 Węzeł cieplny dwufunkcyjny w budynku przy ul. Batalionów Chłopskich 3

Rysunek  9. Budowa przyłącza sieci ciepłowniczej do Przedszkola Miejskiego przy ul.Szwanke

Realizacja projektu pn. Modernizacja systemu ciepłowniczego Przedsiębiorstwa Energetyki Cieplnej w Ciechanowie Sp.  z o.o. w celu ograniczenia strat przesyłu i dystrybucji ciepła  w ramach działania 1.5. Efektywna dystrybucja ciepła i chłodu oś priorytetowa I, Zmniejszenie emisyjności gospodarki.

W roku 2022 Spółka realizuje trzy sieciowe zadania inwestycyjne,  których

efektem jest  poprawa bezpieczeństwa dostaw energii cieplnej do odbiorców oraz zwiększenie

efektywności dystrybucji energii cieplnej. Zadania współfinansowane ze środków NFOŚiGW

w Warszawie.

Zadanie 1:

Dezagregacja grupowego węzła cieplnego w budynku przy ul. Powstańców Wielkopolskich 12

Zadanie 2:

Budowa i przebudowa sieci ciepłowniczej ul. Sikorskiego wraz z przyłączami.

Zadanie 3:

Przebudowa kanałowej zewnętrznej instalacji odbiorczej

 komora k.jpg

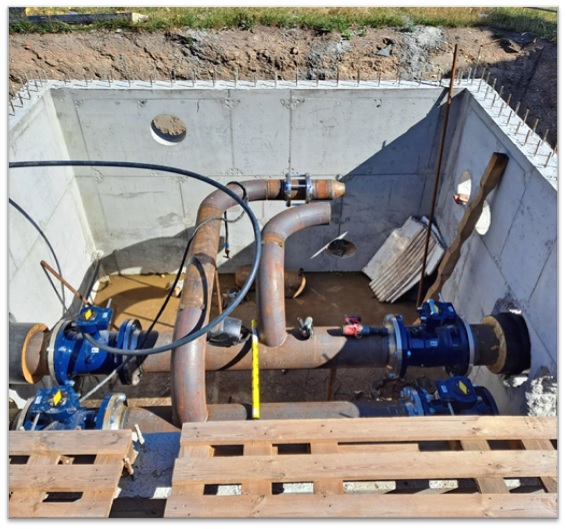

Rysunek  10. Budowa nowej komory ciepłowniczej K14/P przy ul. Sikorskiego

Rysunek  11. Budowa sieci ciepłowniczej DN350  przy ul. Sikorskiego- etap I

Rysunek  12. Budowa sieci ciepłowniczej DN350  przy ul. Sikorskiego –etap II

Plan na rok 2023

Zakończenie projektu  finansowanego z programu POIiŚ 1.6.1

Na rok 2023 planowane są prace w ramach budowy elektrociepłowni biomasowej, tj. dostawa urządzeń i wykonanie instalacji elektrycznej, AKPiA wraz ze sterowaniem, a następnie rozruch instalacji, próby, odbiory i przekazanie do eksploatacji. Na dzień 30.06.2023 r. planowane jest zakończenie budowy instalacji.

1.      Zastąpienie kotła parowego OR-10 na węgiel kotłem wodnym na biomasę

Spółka planuje rozpoczęcie budowy kotła opalanego biomasą o mocy znamionowej ok. 8,0MW w istniejącej ciepłowni w miejscu kotła KP3. Instalacja kotła biomasowego wyposażona będzie w ekonomizer suchy oraz kondensacyjny, układ magazynowania i podawania paliwa (ruchoma podłoga), odprowadzenie spalin i odpopielanie oraz kompletną instalacją technologiczno-hydrauliczną. Projektowany kocioł pracować będzie w sezonie grzewczym przez ok. 3 624 godz/rok  i produkował ok.104 371 GJ/rok. Instalacja realizowana będzie na działce o numerze ew. 90-84/5 obręb Ciechanów w istniejącej ciepłowni oraz na jej terenie.

Zakończenie projektu  finansowanego z programu POIiŚ 1.5.1

W roku 2023 Spółka będzie kontynuować realizację zadań z programu współfinansowanego z

NFOŚiGW w Warszawie których efektem będzie poprawa bezpieczeństwa dostaw energii cieplnej do odbiorców oraz zwiększenie efektywności dystrybucji energii cieplnej. Spółka w roku 2023 wykona pięć zadań sieciowych:

Zadanie 1:

  • Budowa i przebudowa odcinka sieci ciepłowniczej w ul. Mleczarskiej.

Zadanie 2:

  • Budowa odcinka sieci ciepłowniczej od ul. Mazowieckiej do ul. Tysiąclecia

Zadanie 3:

  • Wymiana izolacji termicznej na kanałowej sieci ciepłowniczej 2xDN250 w ul. Mazowieckiej

Zadanie 4:

  • Dezagregacja grupowego węzła przy ul. 17 Stycznia 60A,

Zadanie 5:

  • Modernizacja węzła indywidualnego przy ul. Sienkiewicza 13A.

INNE PLANOWANE NA ROK 2023

Budowa lokalnej elektrociepłownia przyszłości – lokalna elektrociepłownia źródło sieci tym rozproszone + lokalna sieć 4G

Źródło rozproszone oparte o pompy ciepła spełniają kierunek rozwoju ciepłownictwa rozproszonego, bezemisyjnego, blisko odbiorcy z zachowaniem bezpieczeństwa dostaw całorocznie w ramach centralnego systemu ciepłowniczego. Pompy ciepła zasilane energią elektryczną z własnych źródeł OZE idealnie wpisują się w profil zapotrzebowania na ciepłą wodę użytkową cwu i ciepło w okresach przejściowych i rozwój energetyki odnawialnej.

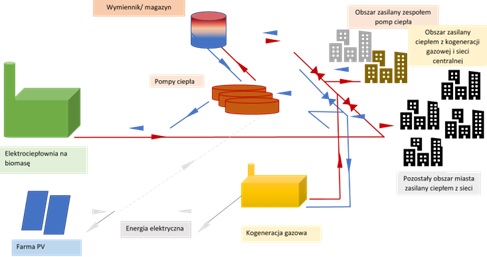

Rysunek 1 Schemat działania lokalnych ciepłowni przyszłości PC z autokonsumpcją i kogeneracją gazową

Inteligentne systemy sterowania i monitoringu pracy sieci ze źródłami rozproszonymi

W celu realizacji wyzwań związanych z rozwojem sieci i kierunkami rozbudowy miasta, PEC Ciechanów od 5 lat rozwijać będzie elastyczny, wieloźródłowy i wielopaliwowy system wytwarzania energii elektrycznej i ciepła, który w pełni wpisuje się w najnowsze trendy światowe i politykę energetyczną UE, zarówno z uwagi na poprawę efektywności, bezpieczeństwo i elastyczność w kształtowaniu kosztów wytwarzania jak i wykorzystanie synergii systemu elektroenergetycznego z systemem ciepłowniczym.
